Siapkan Jaringan Sepanjang 45 Kilometer, PLN Bakal Pasok Listrik ke Tambang Masmindo

×

Siapkan Jaringan Sepanjang 45 Kilometer, PLN Bakal Pasok Listrik ke Tambang Masmindo

Sebarkan artikel ini
Example 468x60

LUWU – PT PLN (Persero) bersama PT Masmindo Dwi Area (MDA) mulai mematangkan rencana pemasangan jaringan listrik menuju area tambang (site) Masmindo di Kabupaten Luwu.

Proyek ini ditargetkan mulai berjalan pada Mei 2026 dan rampung pada November 2026.

banner 300x600

Area Manager PT Masmindo Dwi Area, Kusnadi, mengungkapkan bahwa kebutuhan daya listrik untuk mendukung operasional tambang diperkirakan mencapai 23 MVA.

“Untuk kebutuhan daya di Masmindo sekitar 23 MVA. Seluruh kebutuhan fasilitas tambang nantinya akan menggunakan pasokan listrik dari PLN,” ujar Kusnadi saat diwawancarai usai pertemuan dengan Bupati Luwu, Kamis, (2/3)2026).

Ia menjelaskan, kerja sama antara Masmindo dan PLN telah melalui tahapan awal, termasuk penandatanganan nota kesepahaman (MoU).

Dalam skema tersebut, PLN akan menangani penyediaan jaringan dan pasokan listrik, sementara pihak Masmindo menjadi pengguna daya.

“Kerja sama dengan PLN sudah berjalan, termasuk MoU. Jadi seluruh penyediaan jaringan berada di ranah PLN, sedangkan kami fokus pada pemanfaatan sesuai kebutuhan operasional,” jelasnya.

Terkait sejumlah masukan dari Bupati Luwu, seperti penyediaan penerangan jalan dan kendaraan operasional bagi karyawan, Kusnadi menyebut hal tersebut sebenarnya telah masuk dalam rencana perusahaan.

Namun, pihaknya masih akan melakukan pembahasan lebih lanjut secara internal.

“Untuk masukan terkait lampu jalan dan transportasi karyawan, itu sudah masuk dalam rencana kami. Namun, akan kami diskusikan kembali secara internal untuk teknis pelaksanaannya,” tambahnya.

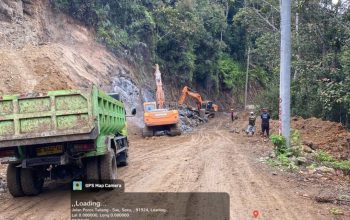

Sementara itu, Asisten Manager Perencanaan PLN UP3 Palopo, Rahmat Anshari, menjelaskan bahwa proyek ini mencakup pembangunan jaringan listrik sepanjang kurang lebih 45 kilometer.

“Panjang jaringan yang direncanakan sekitar 45 kilometer, dimulai dari Gardu Induk Belopa hingga ke lokasi site PT Masmindo,” kata Rahmat.

Baca juga:  Bupati Luwu Tegaskan 70 Persen Tenaga Kerja Masmindo dari Warga Lokal

Ia menegaskan bahwa kapasitas daya yang disiapkan mencapai 23 MVA untuk memenuhi kebutuhan operasional tambang secara menyeluruh.

“Daya yang dipersiapkan sebesar 23 MVA atau Megavolt Ampere, yang diperhitungkan mampu mengakomodasi seluruh kebutuhan listrik di area tambang,” jelasnya.

Rahmat menambahkan, proyek ini dijadwalkan mulai dikerjakan pada Mei 2026, dengan target penyelesaian pada November 2026.

“Rencana pelaksanaan dimulai Mei 2026 dan ditargetkan selesai pada November 2026,” pungkasnya.
